В Атырауской области продолжается строительство газоперерабатывающего завода (ГПЗ). На площадке задействовано свыше 1 975 специалистов, в том числе 1 390 единиц прямого персонала. В ночные смены привлекается порядка 144 работников. В эксплуатации находится более 346 единиц строительной техники. Особое внимание уделяется обеспечению безопасных условий труда, включая работы в ночное время.
Прогресс по строительно-монтажным работам (СМР):
Продолжаются фундаментные работы, монтаж металлоконструкций, площадок обслуживания и технологических конструкций;
Ведутся работы по монтажу пожарной линии трубопровода, устройству опалубки и армированию фундаментов, выполняется обратная засыпка и выемка грунта по наружным инженерным сетям (НВК-2);
Ведутся сборка, сварка и покрасочные работы резервуаров РВС-5000;

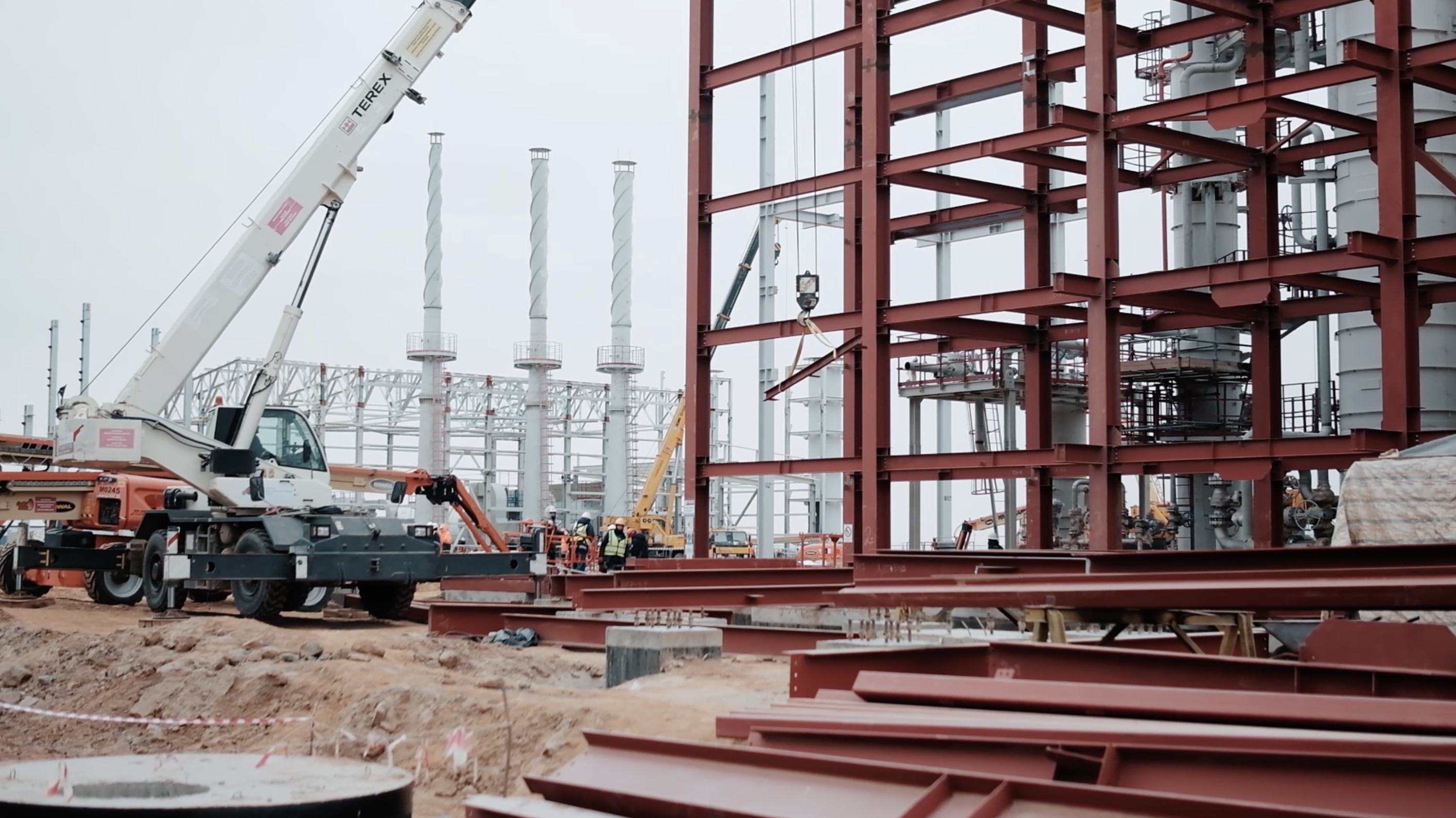

Продолжаются работы по монтажу и покраске металлоконструкций на титулах и эстакадах;
На территории вахтового городка продолжаются работы по прокладке кабельных линий, монтажу электротехнического оборудования, а также разработке траншей экскаватором, монтажу колодцев и канализационных ПЭ-труб;
Проводится гидроиспытание резервуара 40/4/1 и выполняется подготовка к гидроиспытанию резервуара 10С;
На титулах №9 и №10 термообработку прошли 5 из 10 резервуаров.
Выполнение по основным видам работ:
Бетонные работы по устройству фундаментов: выполнено 57 725 м³ (прогресс 76,3%)
Монтаж металлоконструкций: 7 270 тонн (35,6%)
Монтаж механического оборудования: 4 510 тонн (46,6%)
Монтаж резервуаров: 1 826 тонн (91,1%)
Прокладка подземных трубопроводов: 23 431 м (48,9%)
АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
