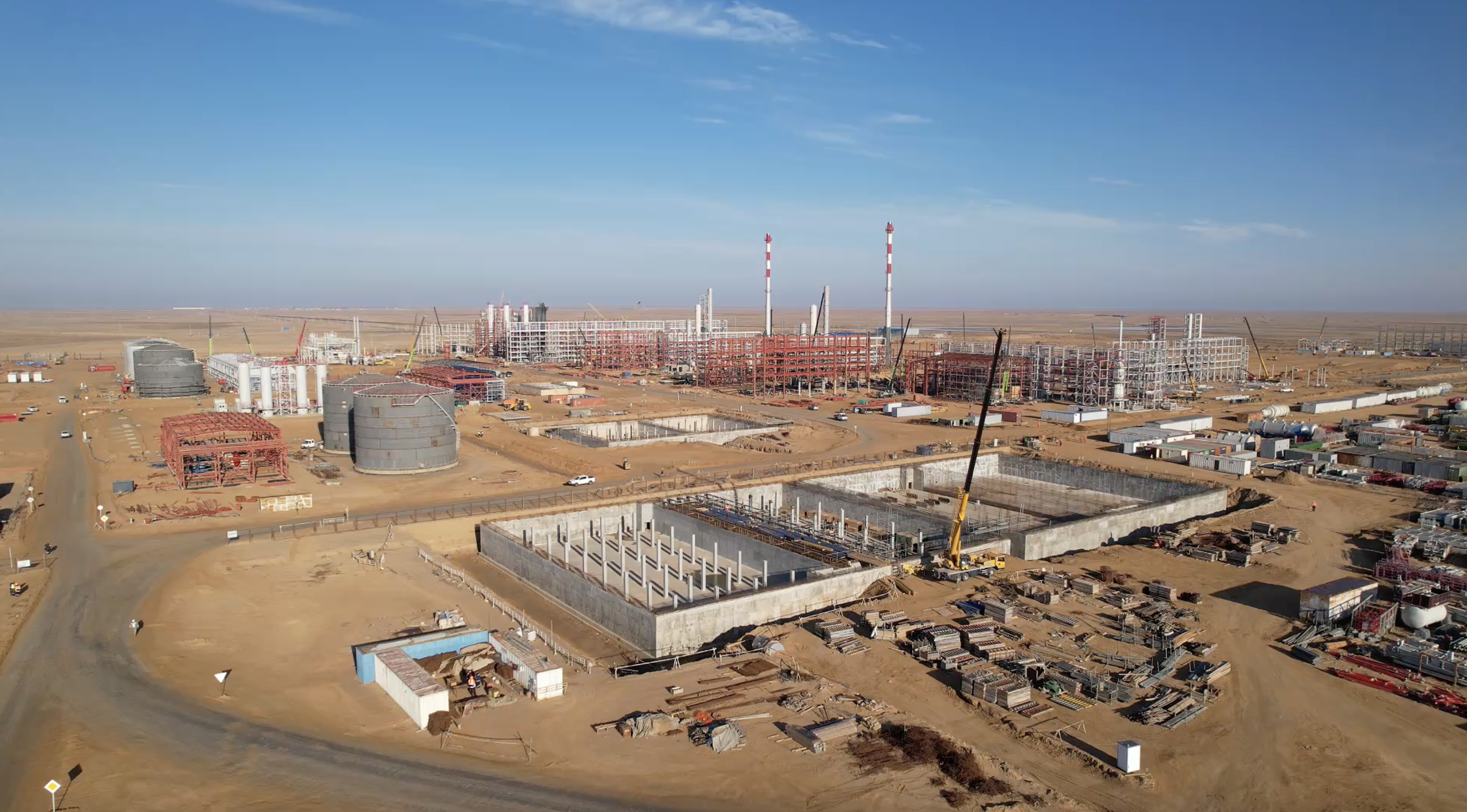

В Атырауской области продолжается строительство газоперерабатывающего завода (ГПЗ). На площадке задействовано свыше 2 080 специалистов, в том числе 1 474 единиц прямого персонала. В ночные смены привлекается порядка 140 работников. В эксплуатации находится более 346 единиц строительной техники. Особое внимание уделяется обеспечению безопасных условий труда, включая работы в ночное время.
Прогресс по строительно-монтажным работам (СМР)
Продолжаются фундаментные работы, монтаж металлоконструкций, площадок обслуживания и технологических конструкций;
Ведутся работы по монтажу пожарной линии трубопровода, устройству опалубки и армированию фундаментов, выполняется обратная засыпка и выемка грунта по наружным инженерным сетям (НВК-2);
Осуществляется сборка, сварка и покрасочные работы резервуаров РВС-5000;
Продолжается монтаж и покраска металлоконструкций на титулах и эстакадах, включая площадки обслуживания и блок АБК;
На территории вахтового городка ведутся работы по прокладке кабельных линий, монтажу электрооборудования, разработке траншей, установке колодцев и монтажу канализационных ПЭ-труб;
Завершены гидроиспытания резервуара на титуле 20.
Выполнение по основным видам работ:
Бетонные работы по устройству фундаментов: выполнено 57 415 м³ (прогресс 75,9%)
Монтаж металлоконструкций: 6 834 тонн (33,8%)
Монтаж механического оборудования: 4 495 тонн (46,4%)
Монтаж резервуаров: 1 819 тонн (91,1%)
Прокладка подземных трубопроводов: 23 176 м (48,9%)
АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
