Со-управляющий директор по стратегии и управлению активами АО «Самрук-Казына» Бахытжан Таубаев и директор Департамента новых проектов АО «НК «QazaqGaz» Салават Агишев провели выездную инспекцию газоперерабатывающего завода на Кашагане мощностью 1 млрд м3 в год. В мероприятии приняли участие профильные специалисты GPCI и представители подрядных организаций.

В ходе совещания подрядчики представили актуальную информацию о ходе строительно-монтажных работ и доложили о планах достижения ключевых этапов проекта до конца текущего года.

На площадке задействовано более 2000 специалистов, из них 1 377 – прямой персонал. В ночные смены привлекается порядка 173 работников. В эксплуатации находится более 339 единиц строительной техники. Особый акцент делается на обеспечение безопасных условий труда, в том числе в ночное время.

Прогресс по строительно-монтажным работам (СМР):

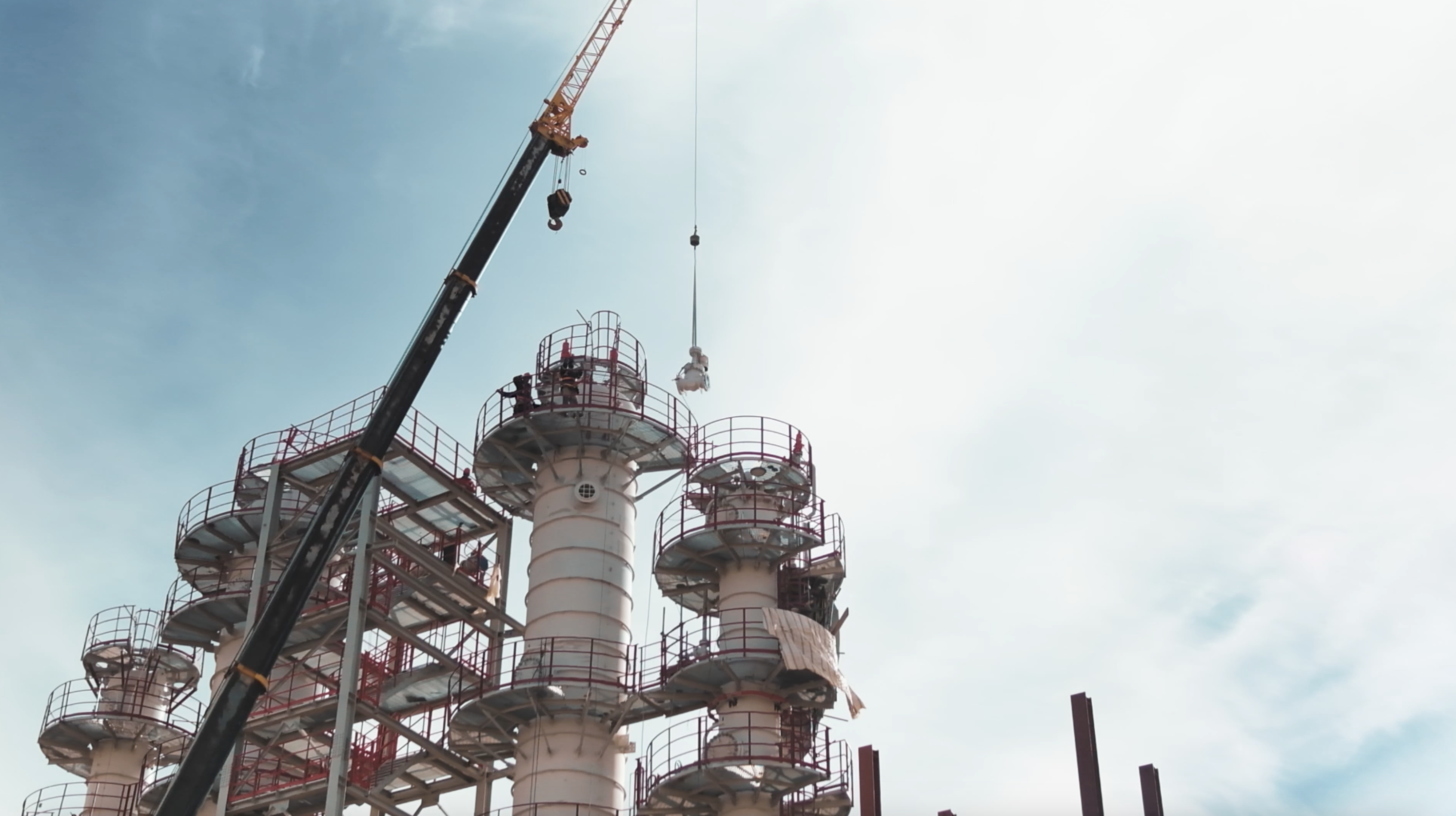

  • Завершен монтаж дымовых труб;
  • Выполняются работы по бетонированию фундаментов, монтажу и покраске металлоконструкций и обслуживающих площадок, установке и обвязке технологического оборудования, а также сборка резервуаров типов РВС-5000 и сферических резервуаров объёмом 600 м³;
  • Ведётся строительство наружных инженерных сетей (НВК-2).
  • В вахтовом посёлке GPCI завершён монтаж кровли в административно-бытовом комплексе (АБК) и на двух общежитиях на 140 и 132 мест. Ведётся установка внутренних перегородок и электромонтажные работы в зданиях общежитий на 140 и 132 места и АБК, входящих в состав постоянного вахтового городка.

Выполнение по основным видам работ:

Бетонные работы по устройству фундаментов: выполнено 56 178 м³ (прогресс 73,8%)

Монтаж металлоконструкций: 5 768 тонн (28,6%)

Монтаж механического оборудования: 4 424 тонн (45,3%)

Монтаж резервуаров: 1 712 тонн (85%)

Прокладка подземных трубопроводов: 21 810 м (48,8%)

АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
