Заместитель Председателя Правления по новым проектам АО “НК “QazaqGaz” Батыржан Тергеусизов провел выездную инспекцию газоперерабатывающего завода на Кашагане, мощностью 1 млрд м3 в год.
На сегодняшний день на строительной площадке задействовано около 1900 человек, а также более 370 единиц строительной техники. Особое внимание уделяется вопросам обеспечения промышленной и пожарной безопасности, а также организации работ в ночное время — в ночную смену привлечены порядка 105 работников.
Прогресс по строительно-монтажным работам (СМР):
- Завершены гидравлические испытания резервуара-накопителя емкостью 8000 м3 и градиренных резервуаров на 2000 м3;
- Выполнены гидроиспытания НВК-1 (более 12 км подземных трубопроводов);

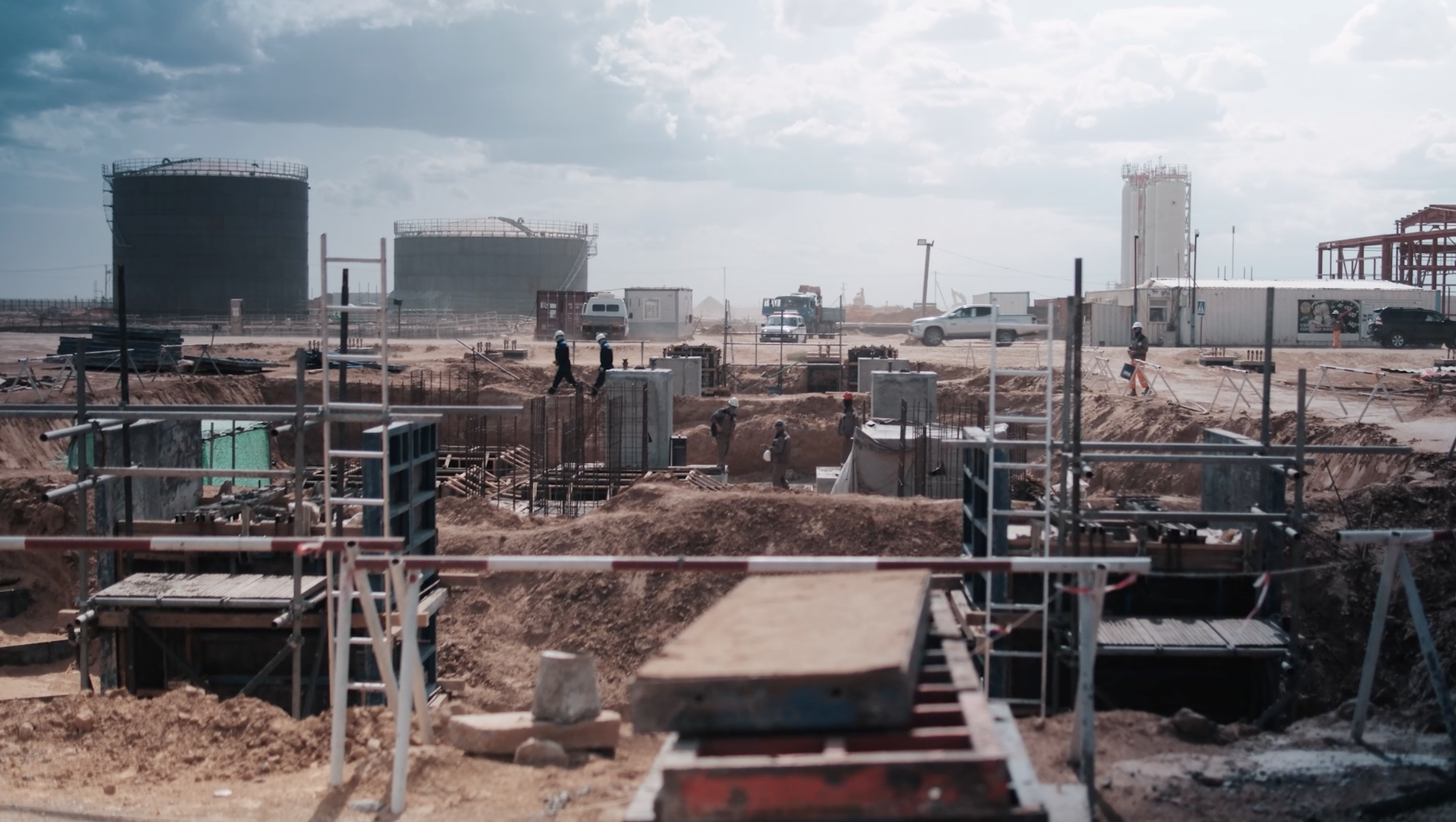

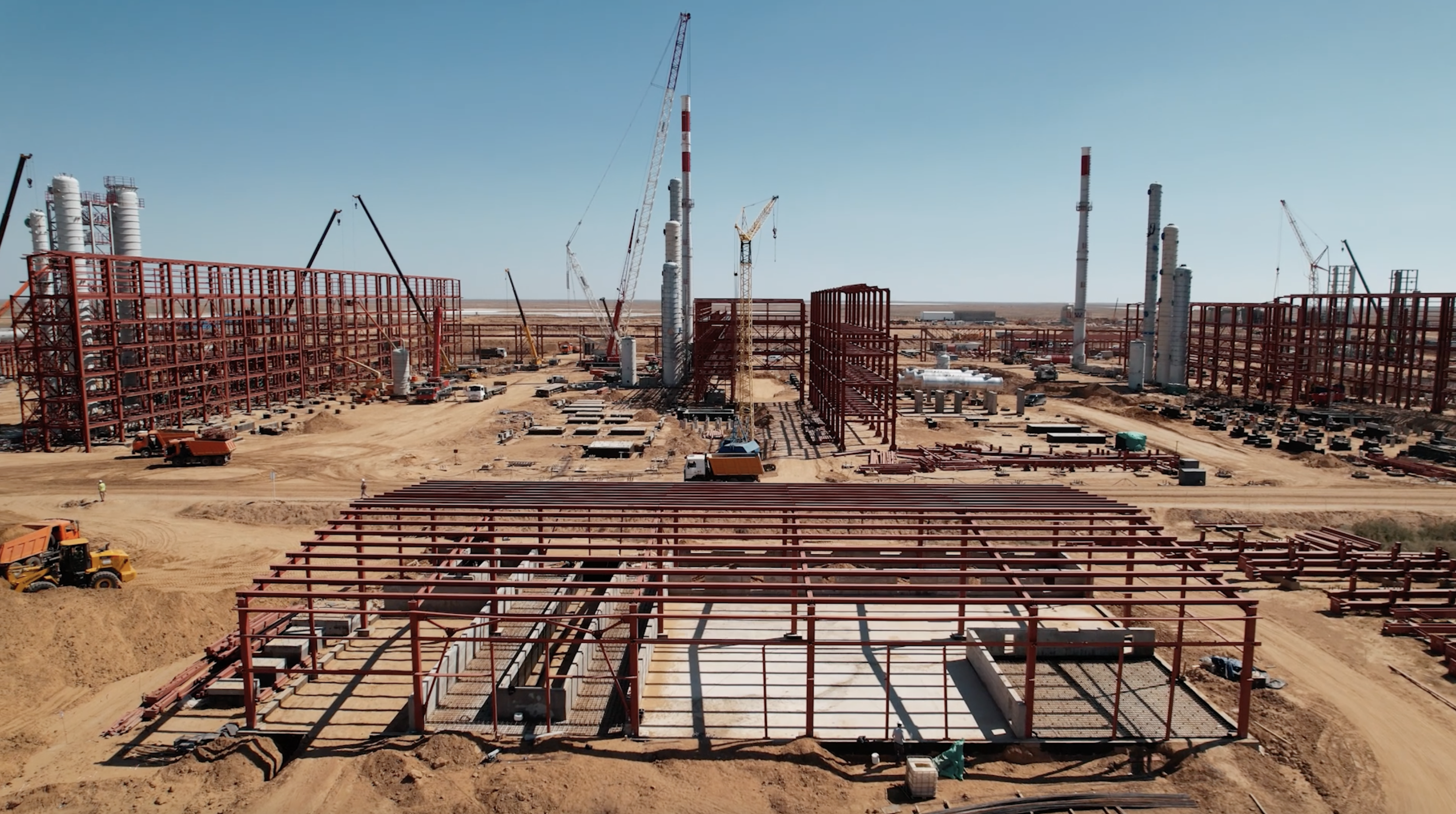

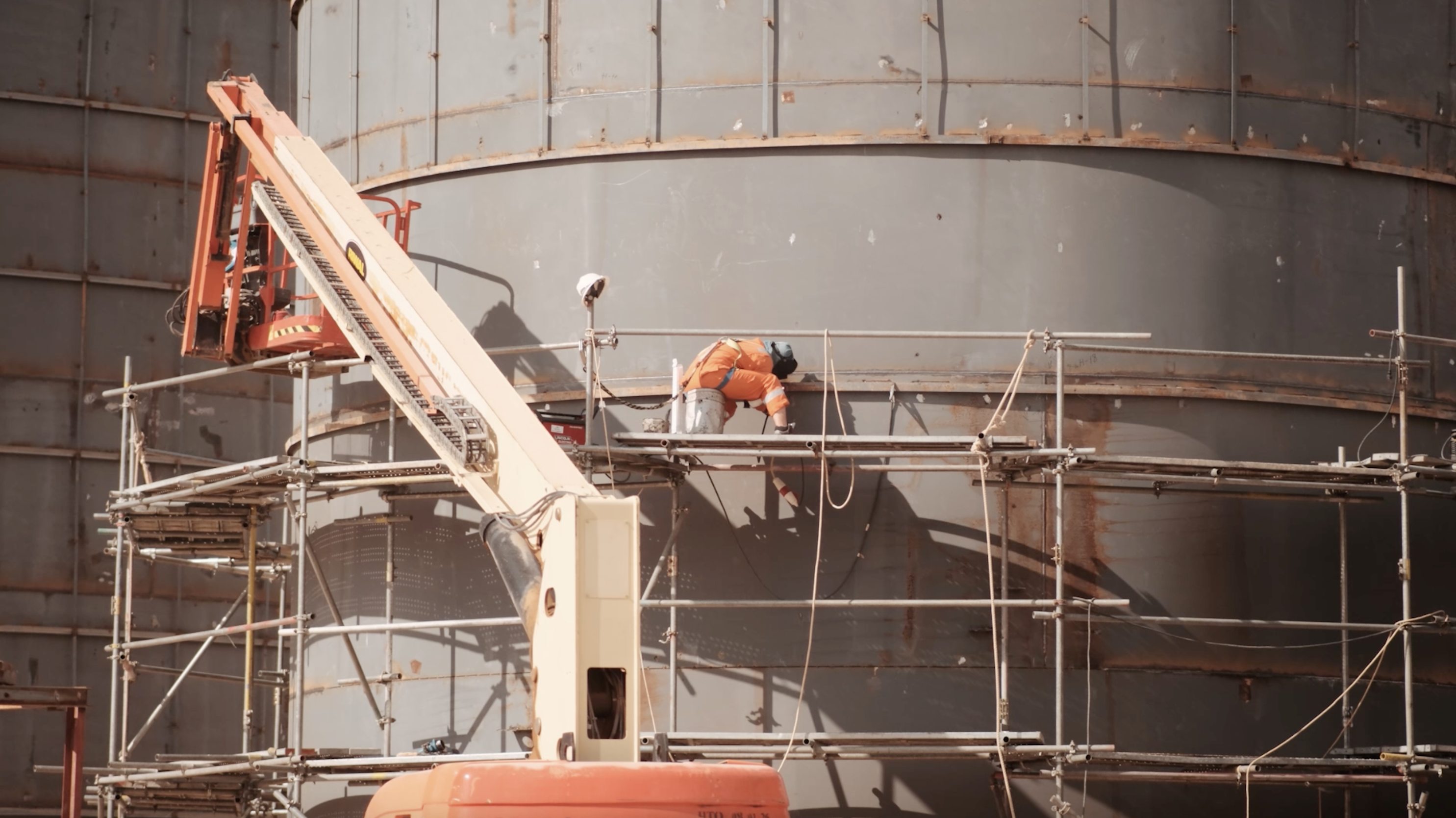

- Выполняются работы по бетонированию фундаментов, монтажу металлоконструкций, установке технологического оборудования и обслуживающих площадок, сборке стальных резервуаров типов РВС-5000 и РВС-1000, а также монтажу сферических резервуаров;
- Ведется строительство наружных инженерных сетей (НВК-2);
- В вахтовом поселке GPCI завершен монтаж кровли на двух общежитиях на 132 и 140 мест, ведется кровельный монтаж в административно-бытовом комплексе. В зданиях общежитий продолжается установка внутренних перегородок.
Выполнение по основным видам работ:
- Бетонные работы по устройству фундаментов: выполнено 51 591 м3, (прогресс 68,5);
- Монтаж металлоконструкций: 3 798 тонн (18,8%);
- Монтаж механического оборудования: 4057 тонн (41,9%);
- Монтаж резервуаров: 832 тонн (30,8%);
- Прокладка подземных трубопроводов: 18 031м (44,5%)
АО “НК “QazaqGaz” продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
