Заместитель Председателя Правления по новым проектам АО “НК “QazaqGaz” Батыржан Тергеусизов провел выездную инспекцию газоперерабатывающего завода на Кашагане, мощностью 1 млрд м3 в год. В мероприятии приняли участие профильные специалисты GPCI и представители подрядных организаций. В ходе совещания подрядчики представили актуальную информацию о ходе строительно-монтажных работ и доложили о планах достижения ключевых этапов проекта до конца текущего года. Батыржан Тергеусизов отметил необходимость дальнейшего ускорения темпов строительства. Он поручил усилить контроль за выполнением СМР, продолжить работу по оптимизации произодственных процессов и акцентировал внимание на соблюдении требований промышленной и пожарной безопасности, включая ночные смены.

На площадке задействовано более 2 034 специалистов, из них 1 428 – прямой персонал. В ночные смены привлекается порядка 167 работников. В эксплуатации находится около 360 единиц строительной техники. Особый акцент делается на обеспечение безопасных условий труда, в том числе в ночное время.

Прогресс по строительно-монтажным работам (СМР):

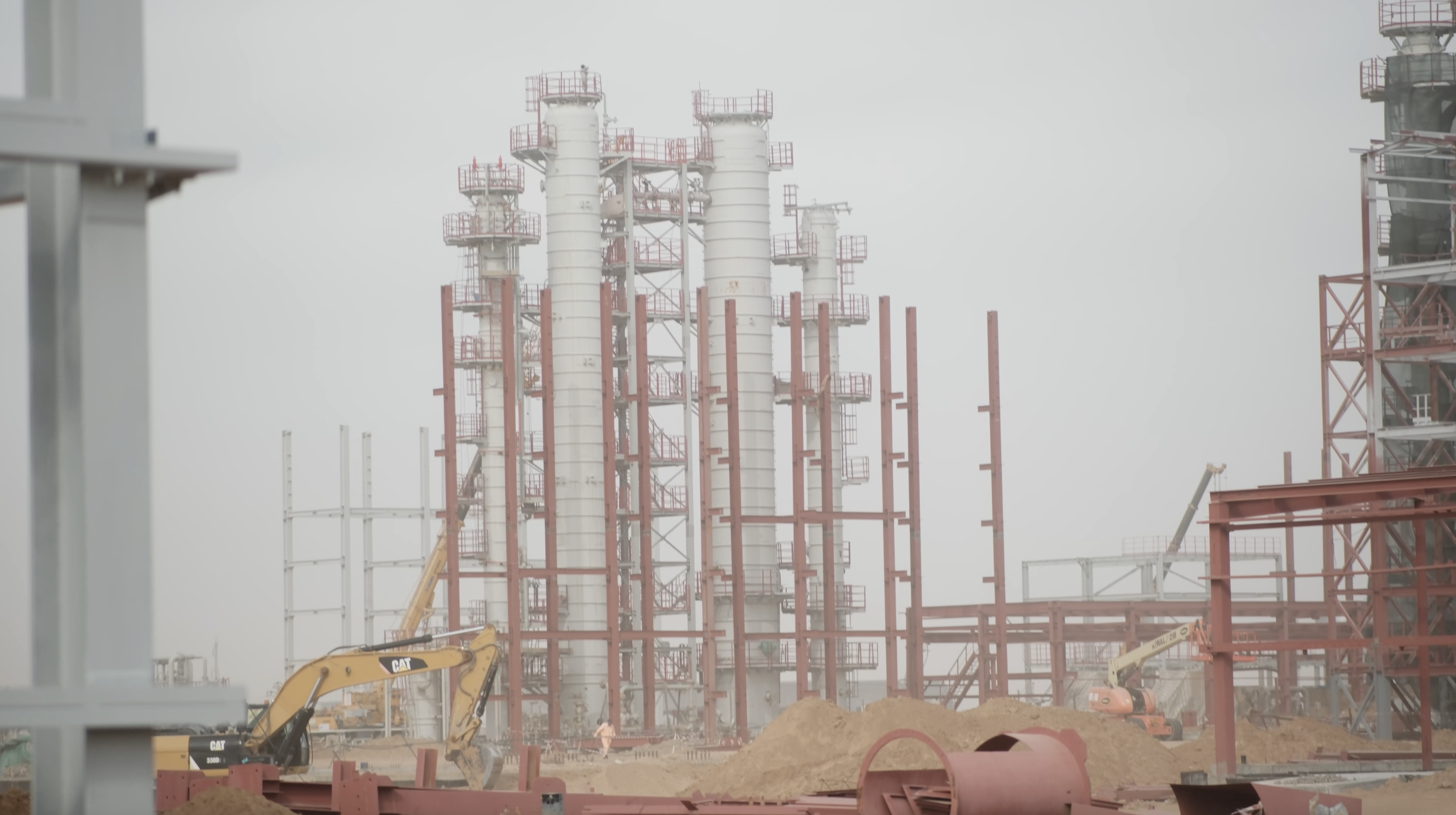

  • Завершен монтаж дымовых труб;

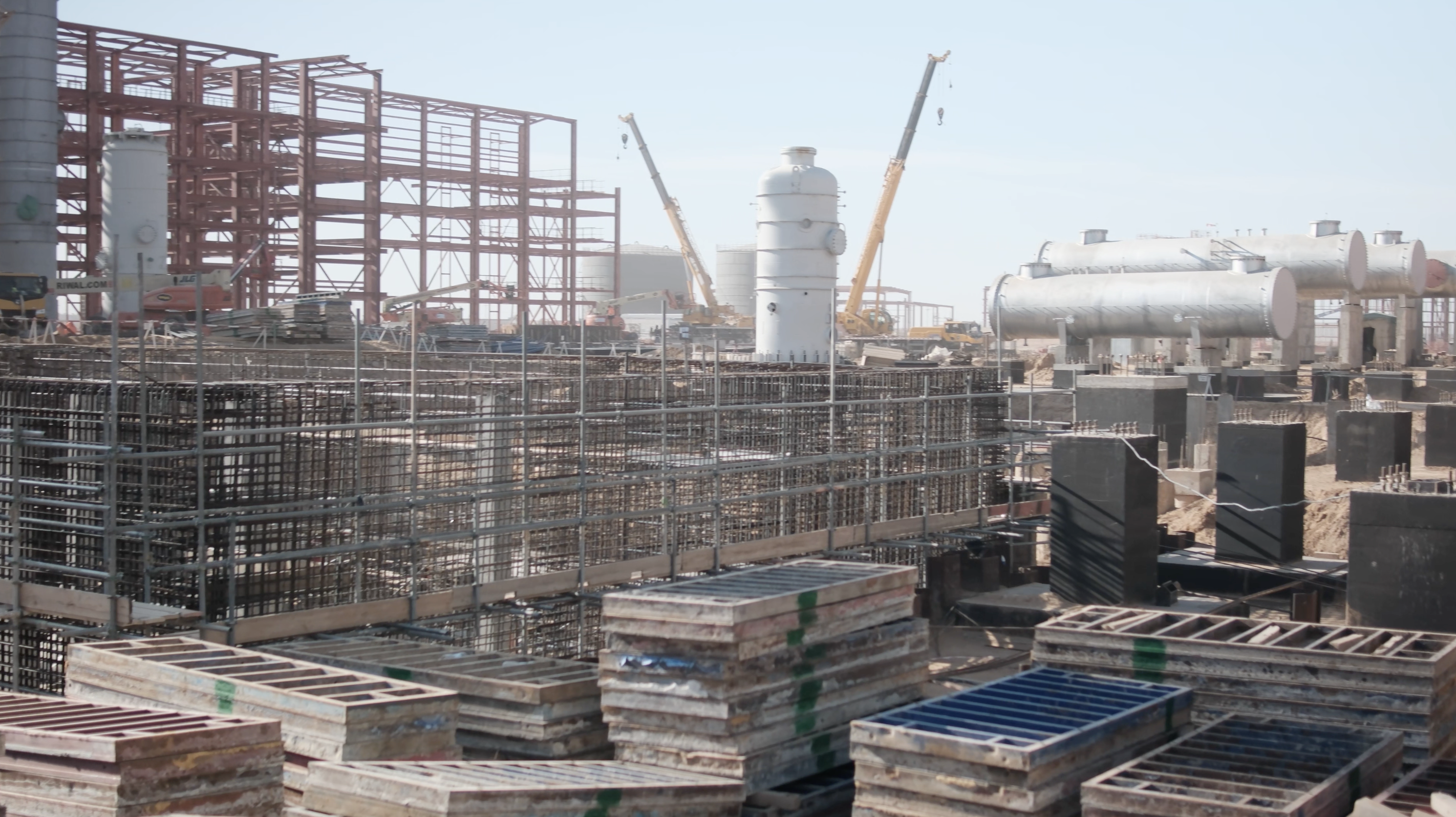

  • Выполняются работы по бетонированию фундаментов, монтажу и покраске металлоконструкций и обслуживающих площадок, установке и обвязке технологического оборудования, а также сборка резервуаров типов РВС-5000 и сферических резервуаров объёмом 600 м³;
  • Ведётся строительство наружных инженерных сетей (НВК-2).
  • В вахтовом посёлке GPCI завершён монтаж кровли в административно-бытовом комплексе (АБК) и на двух общежитиях на 140 и 132 мест. Ведётся установка внутренних перегородок и электромонтажные работы в зданиях общежитий на 140 и 132 места и АБК, входящих в состав постоянного вахтового городка.

Выполнение по основным видам работ:

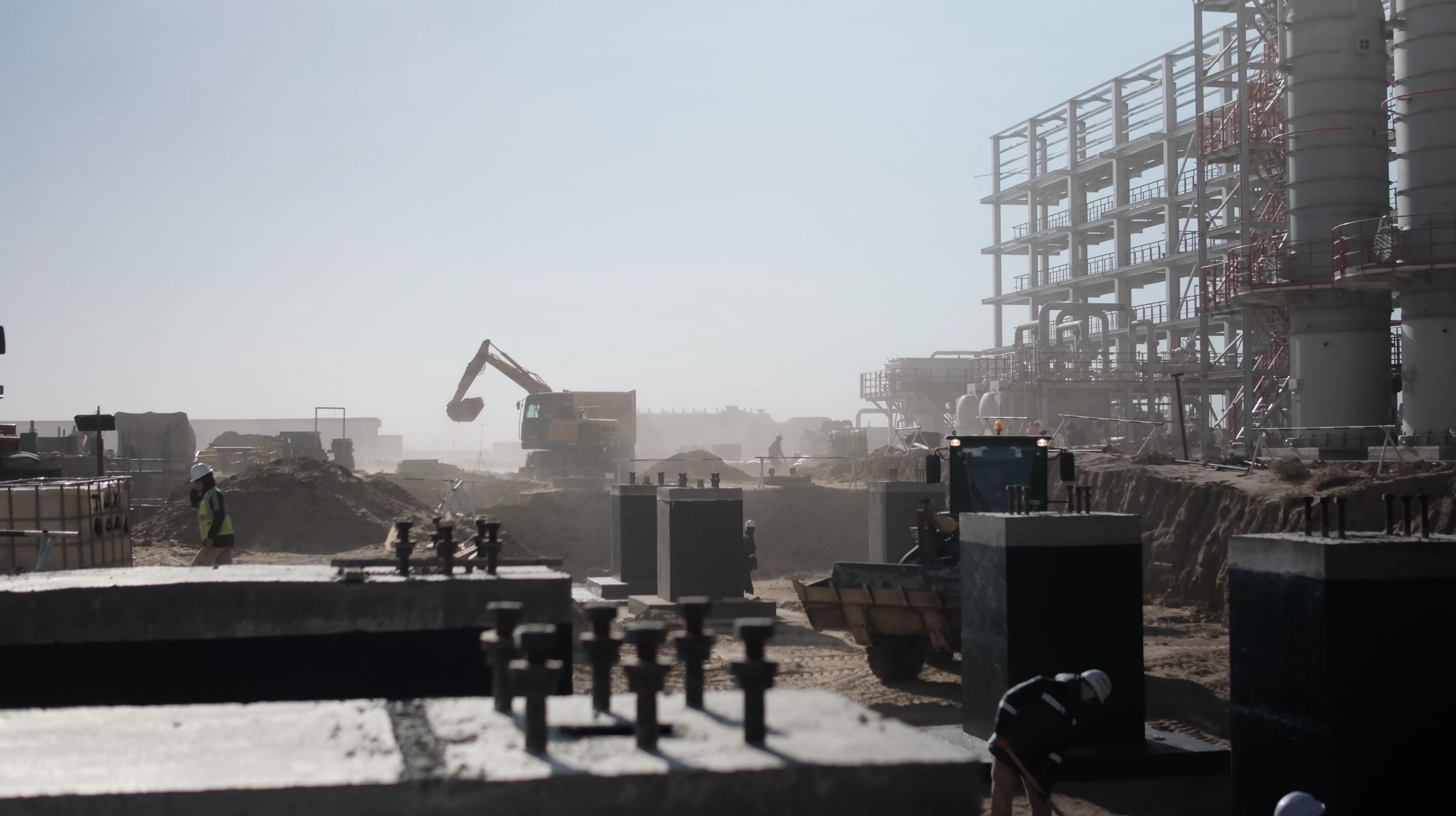

Бетонные работы по устройству фундаментов: выполнено 54 603 м³ (прогресс 72%)

Монтаж металлоконструкций: 4 630 тонн (22,9%)

Монтаж механического оборудования: 4 348 тонн (44,6%)

Монтаж резервуаров: 1 215 тонн (44,9%)

Прокладка подземных трубопроводов: 20 453 м (48,4%)

АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
