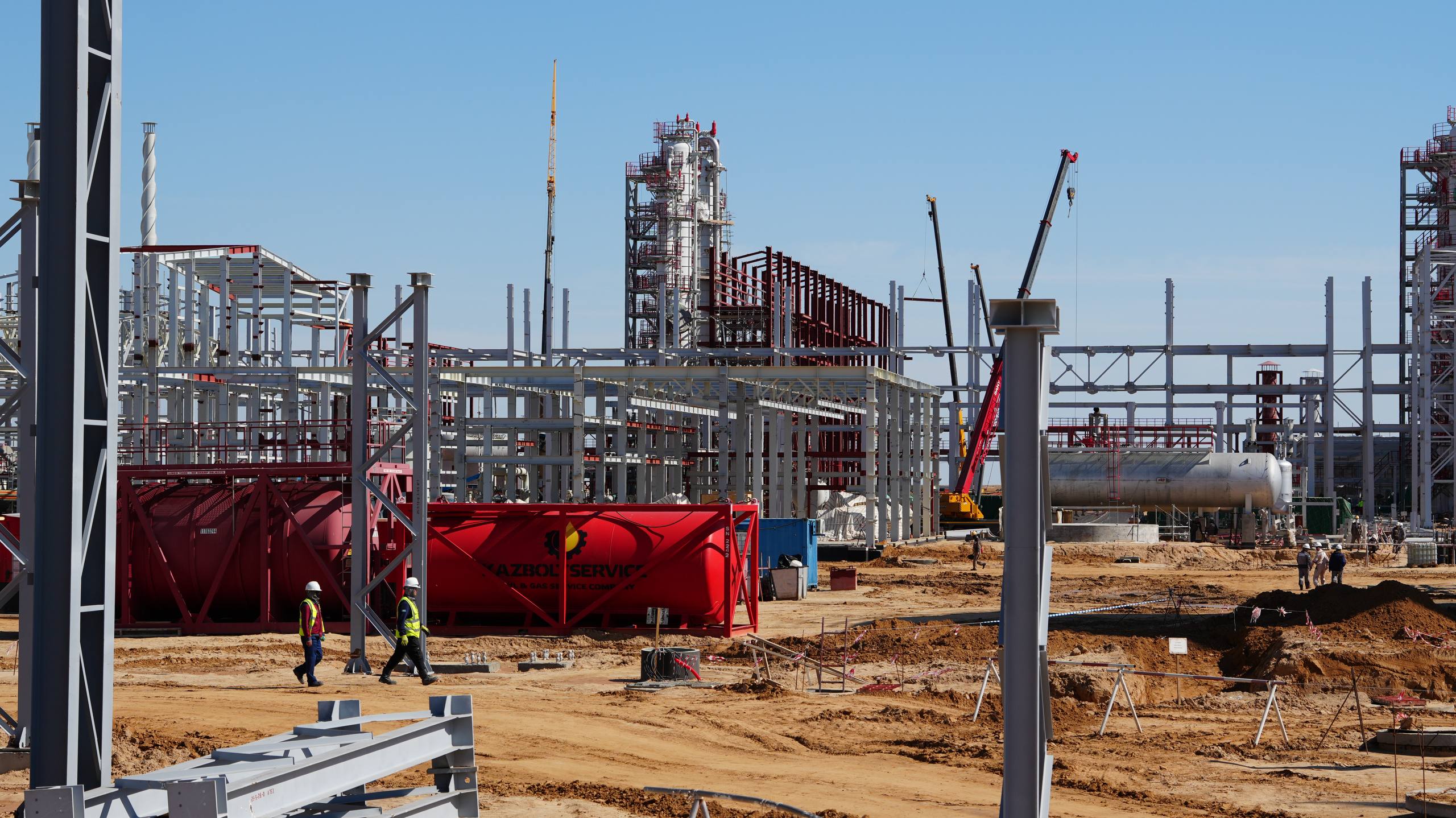

Бүгінде нысанда 1427-ден астам маман жұмыс істеуде, оның ішінде 999-ы — тікелей өндірістік персонал. Түнгі ауысымдарға шамамен 112 қызметкер тартылған және құрылыста 346-дан астам техника қолданылады. Жұмыс барысында, оның ішінде түнгі уақытта, еңбек қауіпсіздігін қамтамасыз етуге ерекше көңіл бөлінуде.
Құрылыс-монтаж жұмыстары бойынша ілгерілеу:

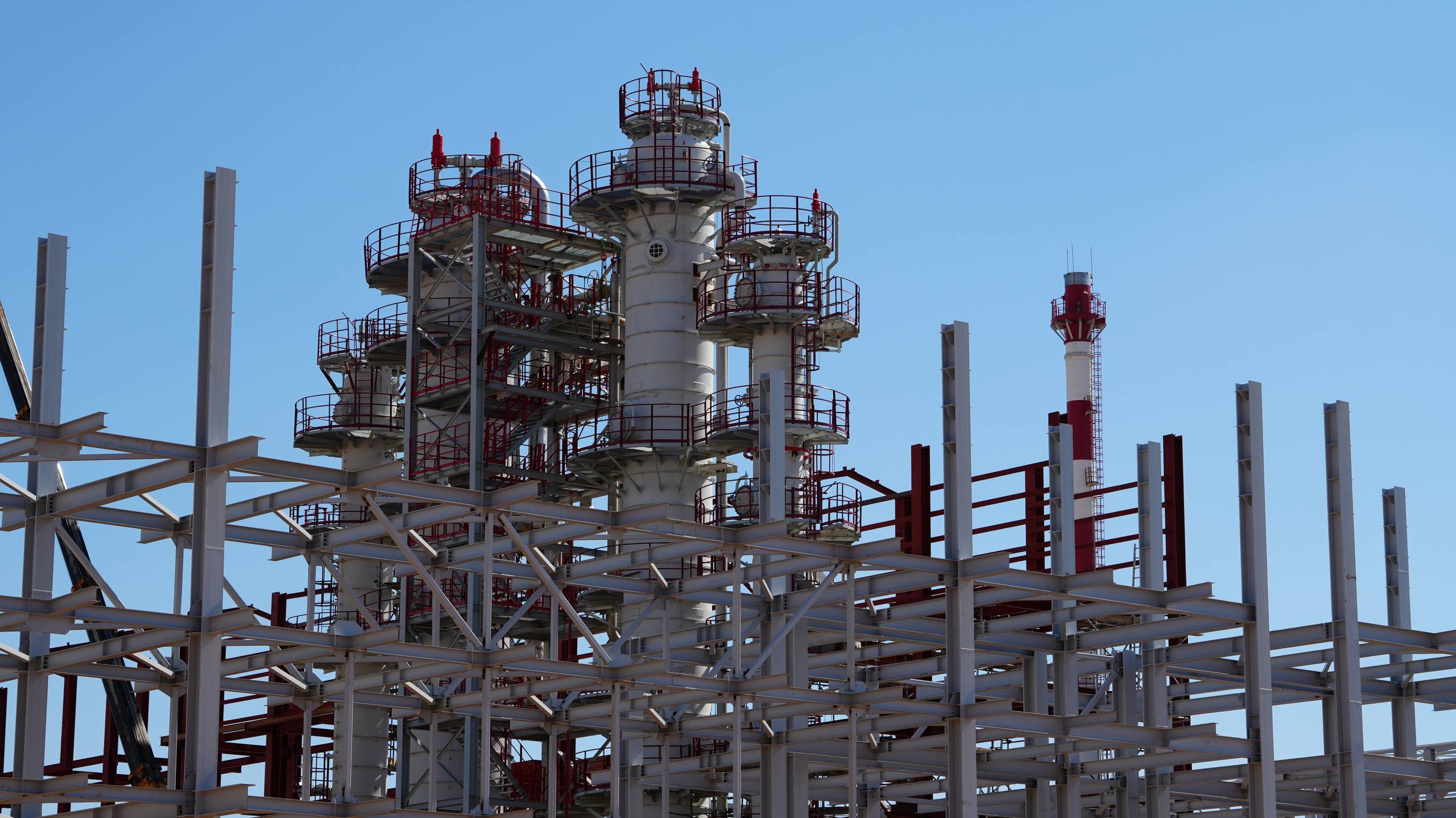

- Іргетас жұмыстары, металл конструкцияларын, қызмет көрсету алаңдары мен технологиялық конструкцияларды монтаждау жалғасуда;
- Құбырдың өрт желісін монтаждау, қалыптарды орнату және іргетастарды нығайту бойынша жұмыстар жүргізілуде, сыртқы инженерлік желілер (НВК-2) бойынша қайта толтыру және топырақ қазу жұмыстары жүргізілуде;

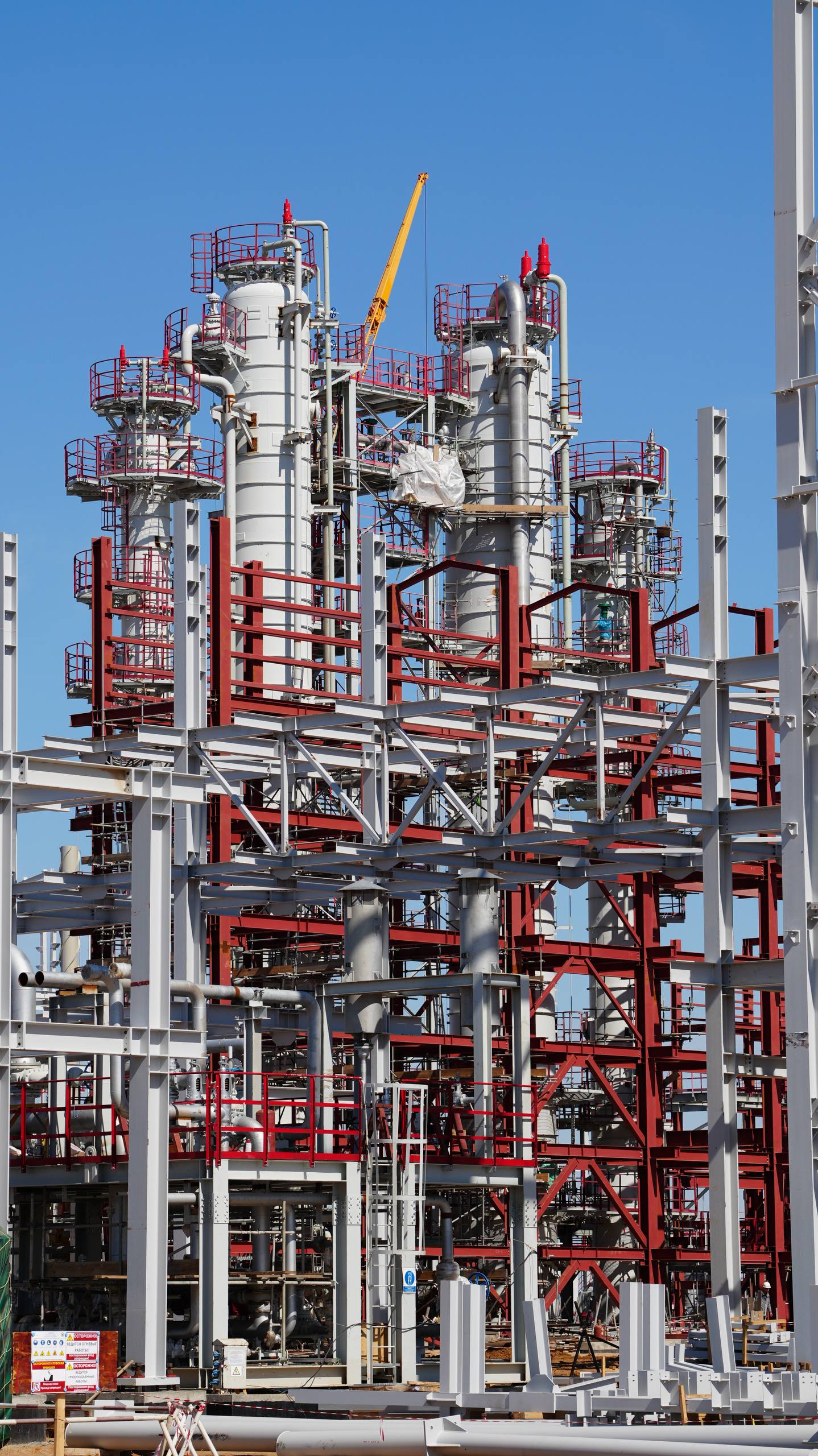

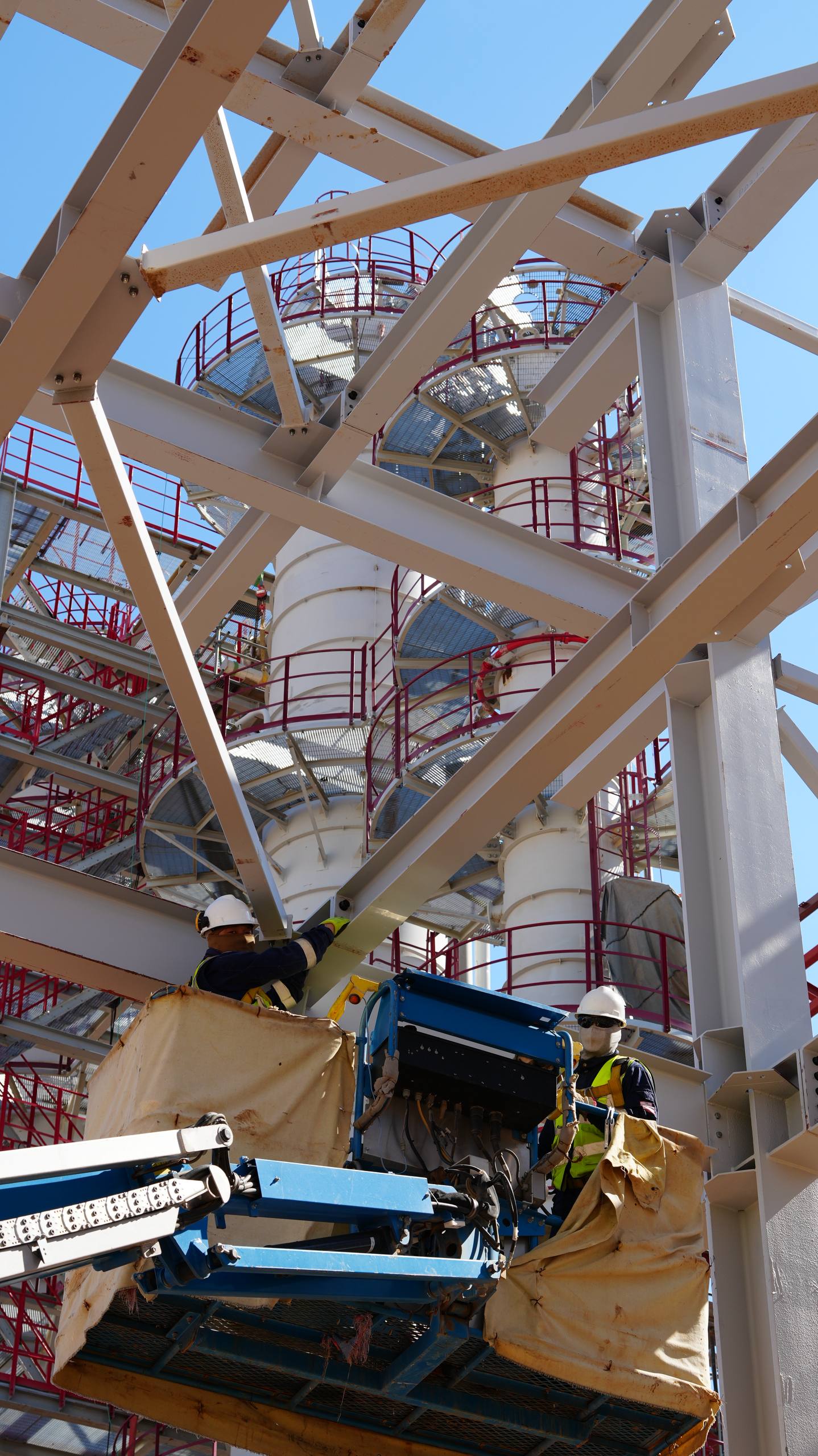

- Титулдар мен эстакадаларда металл конструкцияларын монтаждау және сырлау жұмыстары жалғасуда;
- Вахталық қалашық аумағында кіру топтары, НВК алаңішілік желілері бойынша жұмыстар, электр монтаждау жұмыстары және тоқты жүргізу бойынша жұмыстар жүргізілуде.
- №9, №10 титулдарда газгольдерлерге қызмет көрсету алаңдарын монтаждау жүргізілуде;
- Кірпіш қалау, №43, №44, 40/1 титулдарында қасбеттік жұмыстар жүргізілуде.
Осы уақытқа дейін атқарылған жұмыстар:
60 656 м³ (79,8%) іргетастарды құю бойынша бетон жұмыстары орындалды;
10 709 тонна (53,2%) металл құрылымдар;
5 212 тонна (52,6%) механикалық жабдықтар;
1 863 тонна (92,6%) резервуар орнатылды;
26 954 м (55,2%) жерасты құбыры төселді.
"QazaqGaz" ҰК" АҚ құрылыс мерзімдерінің сақталуын, сондай-ақ барлық кезеңдерде белгіленген сапа және қауіпсіздік стандарттарының орындалуын қамтамасыз ете отырып, жобаны іске асырудың кешенді бақылауын жалғастыруда.
